미래 싱크 사장님 일정과 계약에 대한 내용 정리입니다.

미래 싱크 사장님 안녕하세요.
지난번 현장에서 뵈었을 때 주문한 내용과 전화로 통화한 계약금 그리고 일정에 대한 내용을 정리해 보았습니다.
오늘 관리소 신고와 주민 동의서 59% 받으면서 모든 준비가 완료 되었습니다,

먼저 견적에 대한 정보있는 링크 : https://etsport.tistory.com/474

싱크대 공사 일정은
- 싱크대 철거 : 3월 12일 (목요일) : 싱크대 (미래 싱크대), 욕실 철거 및 기초 공사 (오케이세라믹)
- 14일(토요일, 오후 2시 즈음이면 어떨까요?) 현장에 오시면 싱크볼과 렌지 공간 문제를 의논하겠습니다.
   <사진-6>  싱크대 정면도를 기준으로 <사진-8>  싱크대 타일 시공도를 그려 보았는데 제대로 되었는지 확인해 주세요.
- 싱크대 설치 : 3월 23일 (월요일) : 싱크대 설치 (미래 싱크대)

계약금에 대해

- 사장님께서 견적하여 주신 2,600,000원 중에서
   ( 렌지와 후드는 쿠팡에서 회원 할인 받을 수 있어서 제가 구입하는 것이니 이해해 주세요.^^)

- 계약금에서 가스렌지와 후드와 댐퍼 대금을 제외하면 계약 금액은 아래 처럼 2,186,000원 입니다.
  총액 2,600,000원 - 렌지 (241,000원) - 후드(150,000원) - 후드에 부착하는 댑퍼 (23,000원) = 2,186,000원

여기에,
- 까다롭게 주문하는 것을 포옹해 주시는 것에 대한 고마운 마음에서 약소하지만 100,000원을 더하고,
- 튼튼한 서랍 레일과 스텐레스 경첩 대금으로 지원하는 금액 100,000원을 더하면,

※ 2,186,000원(위에 계산한 견적) + 100,000원(답례) + 100,000원(레일 보조금) =
    게약금액은 2,386,000원 이됩니다.

- 말씀처럼 14일 오셨을 때 계약금을 지불하고,
  후드는 미래싱크대로 직접 보내 드리겠습니다. 괜찮다면 구입해 놓은 레지도 차에 실어 가시면 더 좋을 듯합니다.

- 차례 -
1. 현장(아파트) 도면
2. 싱크대 견본과 디자인에 대해
3. 상판과 색상
4. 상부장

5. 하부장 부착 제품
6. <사진-6>  싱크대 정면도
7. <사진-7>  싱크대 평면도
7-1. 후드와 렌지 시공 도면
8. <사진-8>  싱크대 타일 시공도면 (이건 제대로 되었는지 보아 주세요..)
9. 싱크볼 장착에 대한 당부
10. 안양 이너스내안에 아파트 주방, 욕실, 도배, 전기, 마루 리모델링 일정표.

1. 현장(아파트) 도면

2. 싱크대 견본과 디자인에 대해
아래 <사진 -1~3 >에서 아일랜드 장이 없는 <사진 -6~7 > 도면 처럼 일자 디장인 싱크대
- 상부장 규격 : 가로(길이) 2460 / 세로(폭) 320 / 높이 740
- 상부장과 하부장 간격 :  약 670
- 하부장 규격 : 가로(길이) 약 2880 / 세로(폭) 670 / 상판 높이 890
- 전면이 오픈되고 앞 바닥면에 받침 턱이 있는 렌지 수납장
- 서랍 4개 : 깊이 600mm 이상
- 싱크볼 위치는 14일 현장을 보면서 의논하여 결정
- 사진 처럼 손잡이가 보이지 않는 디자인으로 부탁합니다
- 설치시에 천정하고 잘 밀착되게 부탁합니다.
- 제작시 모서리 부분이 날카롭지 않게(손 비지 않게) 다듬어 주셨으면 합니다.

<사진-2>

<사진-3>

3. 상판과 색상

○. 상판 : 쇼프트 그레이지 G186
○. 색상 : 이건 샌드그레이 무광이나 포크그레이 무광 같은데..사장님께서 메모한 제품 번호를 알려주세요.

<사진-4> 색상표

<사진-5>  인조대리석 견본

4.
상부장 (아래 싱크대 도면 <사진-6~7>  참고)
-  규격 : 가로(길이) 2460mm / 세로(폭) 320mm / 높이 740mm
    note : 후드 장착하는 규격에 따라 높이 변경있어도 됩니다.
- 견본 처럼 몰딩이 천정에 잘 밀착되게 시공하여 주세요.
- 식기 건조대 (81,000원) 부착 : https://www.coupang.com/vp/products/7370910527?
   아래 후드와 댐퍼 모터는 제가 구입하여 미래싱크대로 보내 드리겠습니다 :

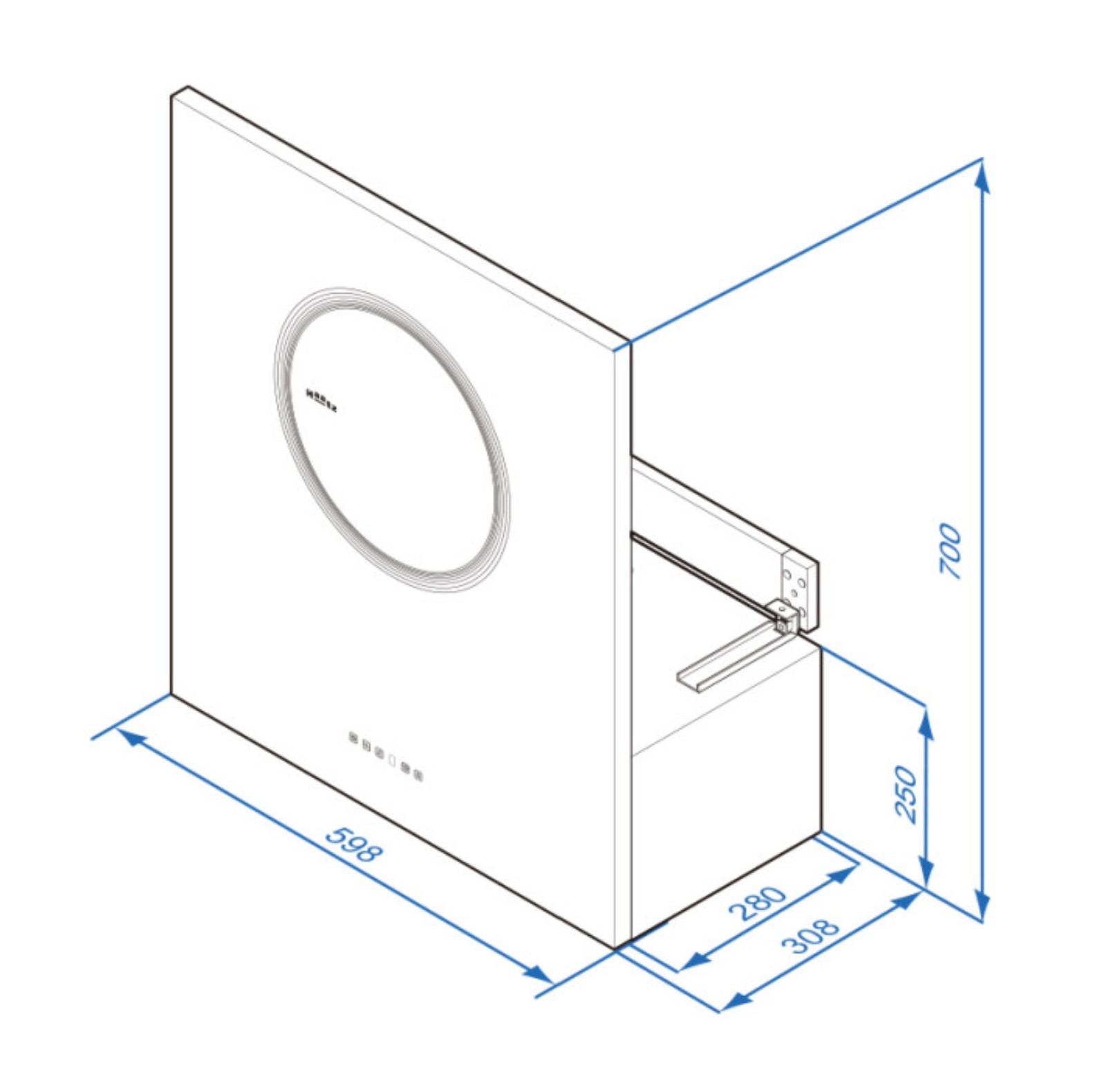

- 하츠 후드 SS L-60GLT (제가 구입하여 드림) : 하츠 슬림 루나 SSL-60GLT 블랙 렌지후드 가스레인지후드 주방 환풍기

- 전동 댐퍼 (제가 구입하여 드림) : 하츠 전동댐퍼 주방후드 통후드 냄새역류 방지 125파이 3선 -
note : 상부단 하단에 50mm 전기선 지나는 구멍 3개 뚫는거 있습니다. 칫수 지정해 드림

5. 하부장 (아래 싱크대 도면 <사진-6~7>  참고)
-  규격 : 가로(길이) 약 2880mm / 세로(폭) 670mm / 상판 높이 890mm
- 전면이 오픈되고 앞 받침에 턱이 있는 렌지 수납장  / 깊이 600mm 이상 서랍 4 /
   note : 싱크볼 위치는 14일 현장을 보면서 의논하여 결정

5-1.
하부장 부착 제품 (아래 싱크대 도면 <사진-6~7>  참고)

 - 싱크볼 (216,000원) : https://www.coupang.com/vp/products/7590291756?
   싱크볼 장착에 대한 당부
- <사진-9~10> 처럼,  상판절단면과 싱크볼 내면이 일치하여 턱이 없게 시공 부탁합니다.
  <사진-11>은 턱이 있어 안돼는 경우 입니다.
※ 난방 분배기 때문에 렌지와 싱크볼 공간 (550~600) 문제는 24일 의논하겠습니다.
- 싱크대 수전 : 가운데 부착해 주세요,
 DFS-1200 필터내장용 (119,000원)
   : 26년형신제품 대림 싱크대수전 DFS-1200 필터내장용 토네이도 물살방식

- 렌지 타공 칫수는, 아래 사진을 참고 하시고, 실물을 14일 방문시에 실어 드리겠습니다.

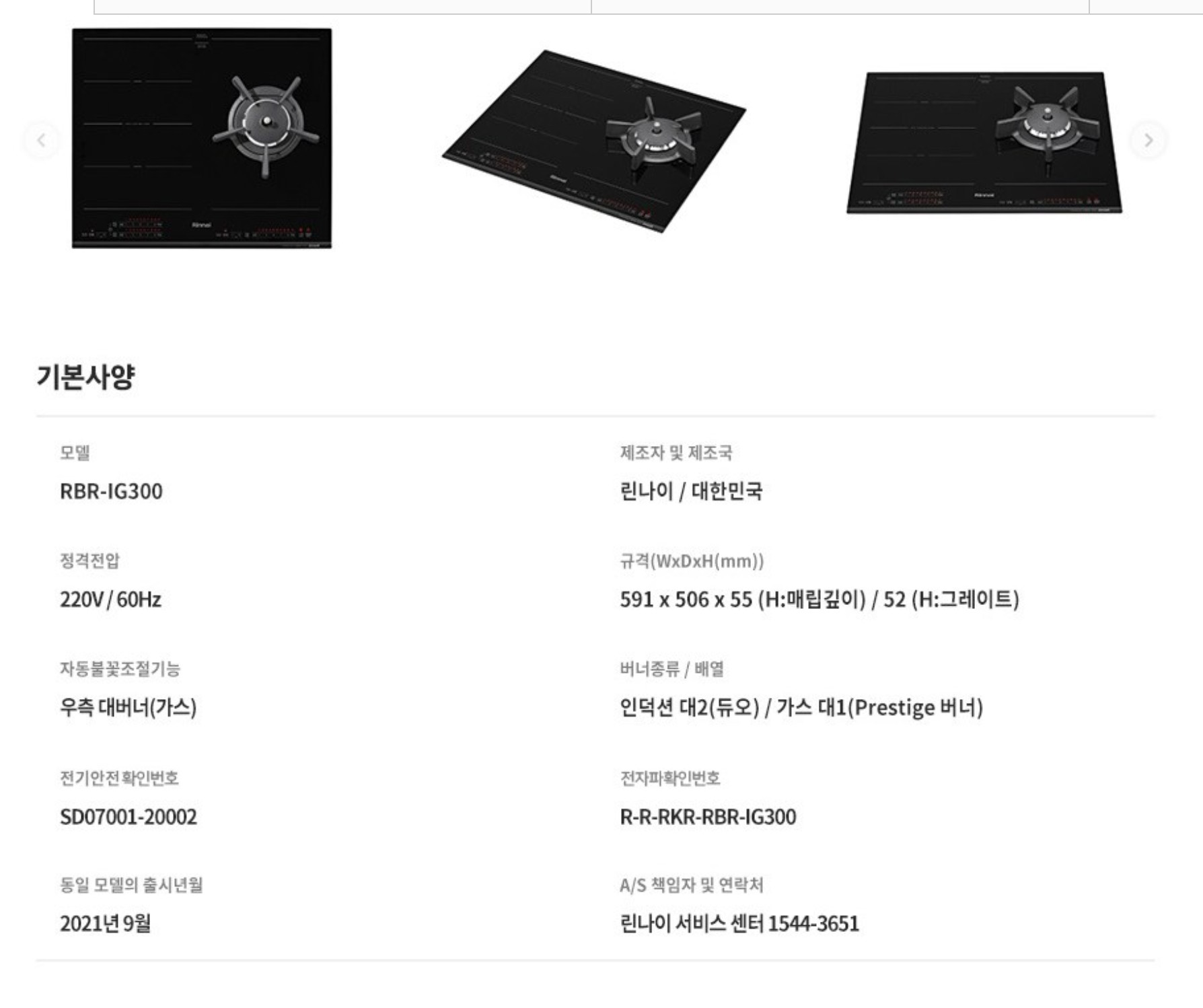

  3구 인덕션 (인덕션2+가스1) 도시가스 RBR-IG300 : https://www.coupang.com/vp/products/8220173517?
- 서랍은 600mm 이상 깊게 만들어 주세요.
- 서랍 레일은 댐퍼가 있는 튼튼한 레일로 부탁합니다.

   참고 (비슷하면 됩니다) : ZIO-BIZ 서랍레일 3단 볼레일 1조 500mm

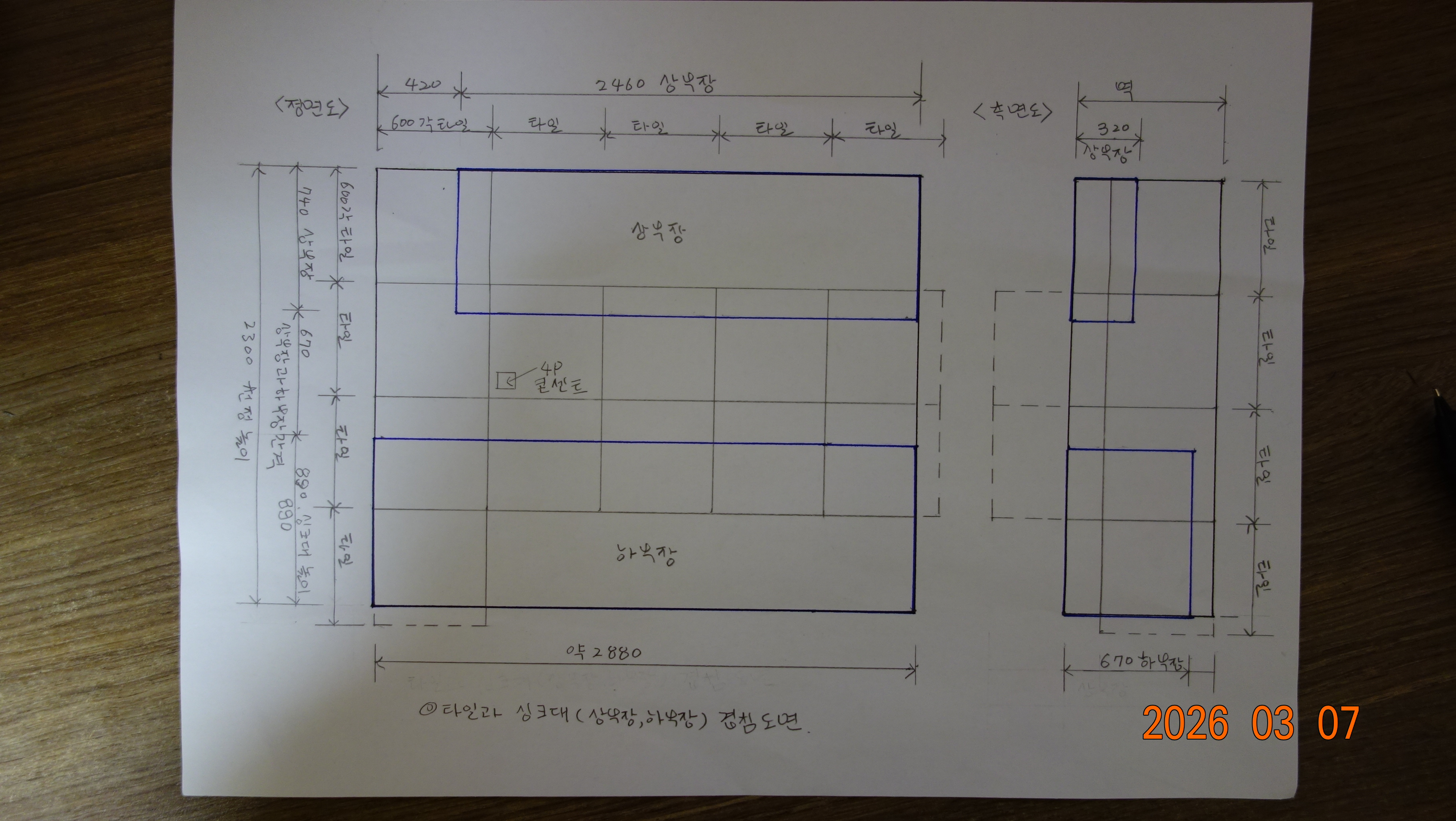

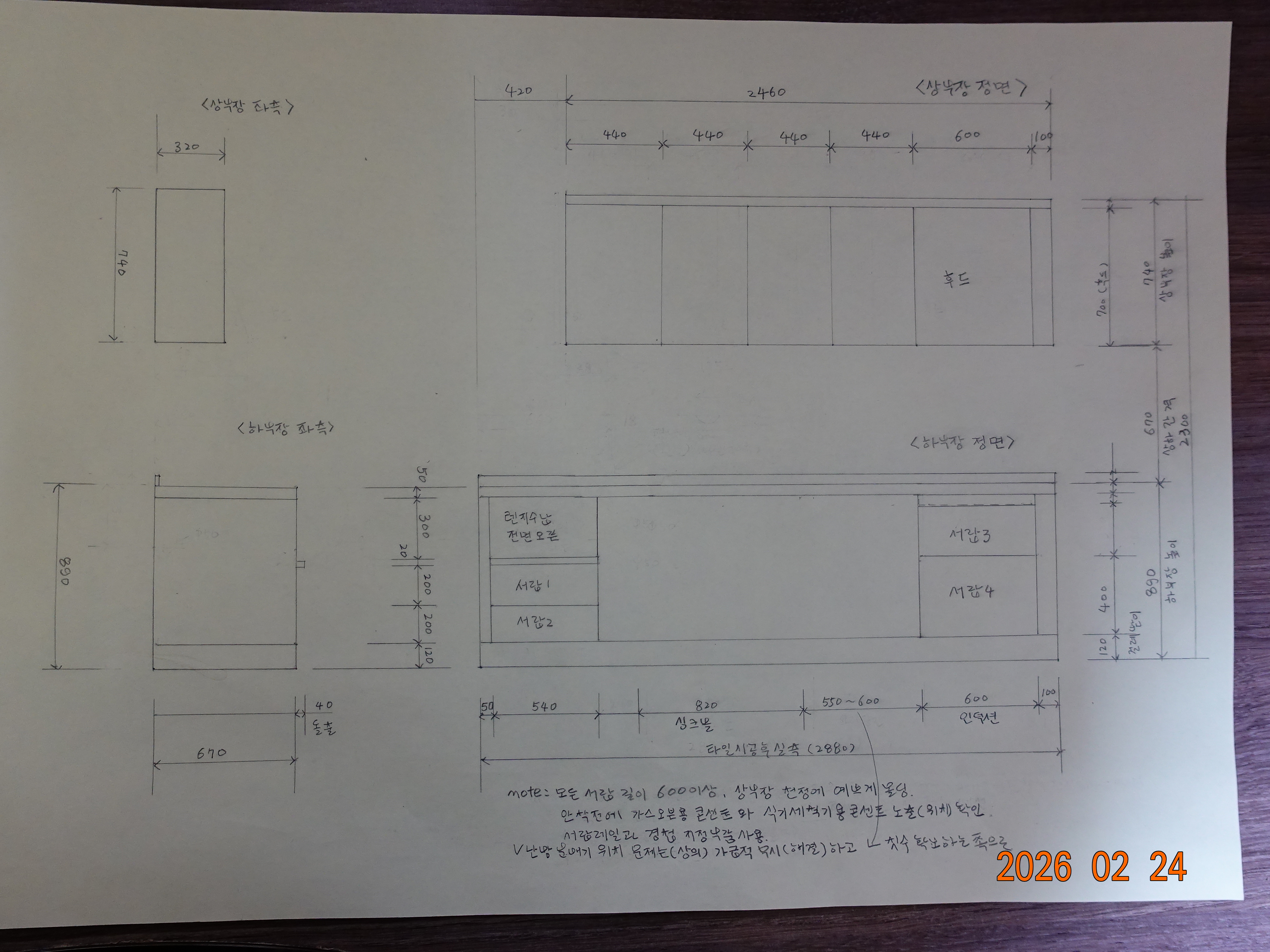

6. <사진-6>
싱크대 정면도

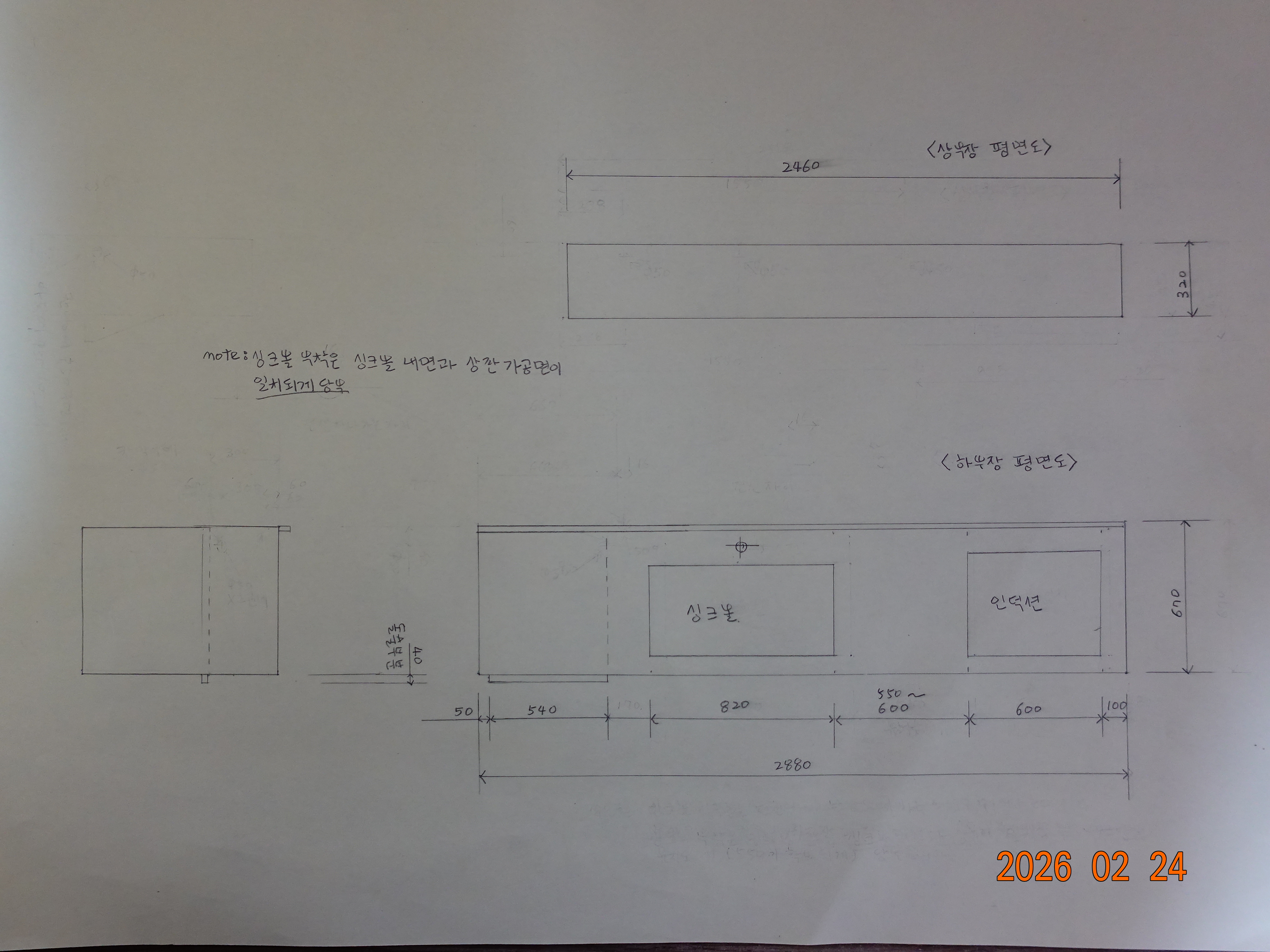

7. <사진-7>  싱크대 평면도
※ 난방 분배기 위치 때문에 550~600 공간이 안나오는 문제는 14일 의논하는 칫수로 하면 됩니다.

7-1. 후드와 렌지 시공 도면
- 하츠 후드 SS L-60GLT (제가 구입하여 드림) : 하츠 슬림 루나 SSL-60GLT 블랙 렌지후드 가스레인지후드 주방 환풍기
- 전동 댐퍼 (제가 구입하여 드림) : 하츠 전동댐퍼 주방후드 통후드 냄새역류 방지 125파이 3선 -

-.  3구 인덕션 (인덕션2+가스1) 도시가스 RBR-IG300 : https://www.coupang.com/vp/products/8220173517?

8. 주방 타일 시공 도면과, 타일과 싱크대(상부장과 하부장)를 겹처 놓은 도면 .

 <사진-8> 주방 타일 시공 도면

 <사진-8-1> 타일과 싱크대(상부장과 하부장)를 겹처 놓은 도면 .

9. 싱크볼 장착에 대한 당부

<사진-9>  원하는 경우 1 : 상판절단면과 싱크볼 내면이 일치하여 턱이 없게 장착하는 방법.

<사진-10>   원하는 경우 2 : 상판절단면과 싱크볼 내면이 일치하여 턱이 없게 장착하는 방법.

<사진-11> 원치 않는 싱크볼 장착하는 경우 : 상판 절단면보다 싱크볼 내면이 적어서 턱이 있는 경우.

10. 안양 이너스내안에 아파트 리모델링 일정표.

1일차,   3월 12일 (목요일) : 싱크대 (미래 싱크대) 욕실 철거 및 기초 공사 (오케이세라믹)
2일차,   3월 13일 (금요일) : 마루 철거 (어반마루)
3일차,   3월 14일 (토요일) : 오후 2시 미래싱크대 사장님과 만나서 계약금 지불과 칫수 상담
4일차,   3월 15일 (일요일) : 휴일
5일차,   3월 16일 (월요일) : 벽지 철거 및 천정 공사 (명장디자인)
6일차,   3월 17일 (화요일) : 욕실과 주방 타일 작업 (오케이세라믹)
7일차,   3월 18일 (수요일) : 욕실과 주방 타일 작업 (오케이세라믹)
8일차,   3월 19일 (목요일) : 타일 케라폭시 시공  (오케이세라믹)
9일차,   3월 20일 (금요일) : 욕실과 주방 타일 작업 (오케이세라믹)

10일차,   3월 21일 (토요일) : 휴일
11일차,   3월 22일 (일요일) : 휴일
12일차,   3월 23일 (월요일) : 전기 공사
13일차,   3월 24일 (화요일) : 싱크대 설치 (미래 싱크대)
14일차,   3월 25일 (수요일) : 도배 (명장디자인)
15일차,   3월 26일 (목요일) : 전기 공사
16일차,   3월 27일 (금요일) : 마루시공 (어반마루)
17일차,   3월 28일 (토요일) : 마루 건조..
18일차,   3월 29일 (일요일) : 마루 건조..

2026년 3월7일
010-2710-7767 / 윤석원 작성
